Nytt ställverk
Om projektet
Under de kommande åren bygger vi om och uppgraderar Käppalaverket. Reningsprocessen kommer att effektiviseras så att vi klarar skärpta utsläppsvillkor i vårt nya verksamhetstillstånd. Med en uppgraderad reningsprocess minskar utsläppen av kväve, fosfor och organiskt material betydligt, vilket är positivt för miljön i Östersjön. Samtidigt utökar vi kapaciteten så att verket kan rena avloppsvatten från betydligt fler än i dag, vilket möjliggör tillväxt och expansion i våra elva medlemskommuner.
Den nya reningsprocessen och utökade kapaciteten i Käppalaverket gör att behovet av elkraft kommer att öka.

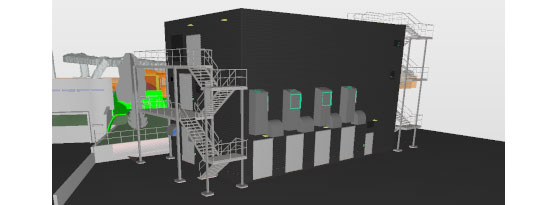

Ett nytt ställverk kommer därför att uppföras inne på området för att säkra en långsiktig och driftsäker elkraftförsörjning till Käppalaverket.
Detta projekt ingår i programmet Käppalaverket 3.0.
Tidplan
Aktivitet |
Tidplan |
Förberedande arbeten. |
December 2021 |
Ställverksbyggnaden uppförs. |
Januari-oktober 2022 |
Installationer inne i ställverksbyggnaden. |
Juni 2022-september 2023 |
Ställverksbyggnaden färdigställd |
September 2023 |
Förläggning av nya kraftkablar 22 kV |
September-november 2023 |
Installation av nytt ställverk 22 kV |
September 2023-Januari 2024 |
Inkoppling av nya kraftkablar 22 kV |
November 2023 - hösten 2024 |
På gång just nu
Ställverket är driftsatt och nu pågår omkopplingar till det nya ställverket.
Påverkan på omgivning
Det arbete som återstår att göra har ingen påverkan på omgivningen.
Här finns aktuell information om påverkan på omgivningen.
